В преддверии запуска зимнего обогрева в области завершился важный этап масштабной реконструкции систем жизнеобеспечения. Помимо сетевого хозяйства, инженеры форсируют темпы восстановления котельного и турбинного оборудования на местных электростанция, – сообщает корреспондент vapress.kz

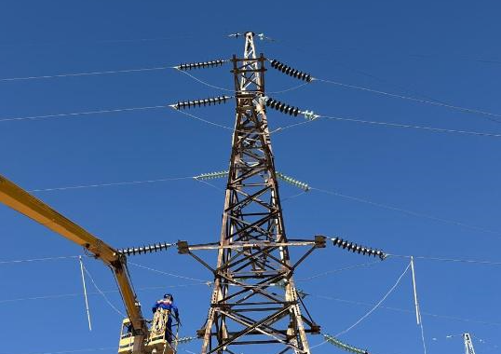

На 2026 год предусмотрен капитальный ремонт 536 км электросетей. На сегодняшний день работы выполнены в полном объеме – 536 км, или 100%.
Кроме того, завершен капремонт 2 подстанций, а также 77 распределительных пунктов, трансформаторных подстанций и комплектных трансформаторных подстанций, сообщается на сайте Минэнерго РК.
Подготовка энергетической инфраструктуры региона к отопительному сезону продолжается. По тепловым сетям на 2026 год запланирован ремонт 11,4 км сетей. На сегодняшний день фактически отремонтировано 8,96 км, или 78%.
На электростанциях региона завершен капитальный ремонт 3 котлоагрегатов. Продолжается ремонт 1 котла и 3 турбин.

Ход ремонтной кампании находится на постоянном контроле территориального департамента Комитета государственного энергетического надзора и контроля Минэнерго по Мангистауской области.
